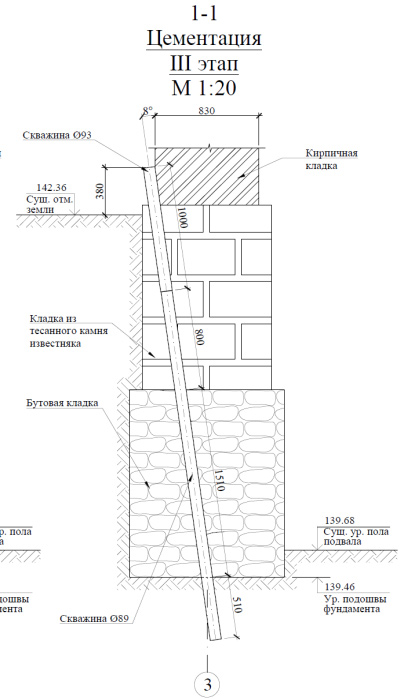

1. Пробуривается цементный камень в трубе-кондукторе, цементный камень в фундаменте. Скважина бурится ниже подошвы фундамента на 1000 мм.
2. В устье скважины устанавливается тампон и производится нагнетание инъекционного раствора под давлением 0,2 Мпа.
Основная задача производства работ по цементации контакта фундамент/грунт – ликвидация пустот и разуплотнения грунтов основания на подошве фундамента.
Для устройства скважин применяют алмазное бурение.
Количество, места расположения и угол наклона скважин к вертикали могут быть скорректированы, исходя из фактического расположения существующих коммуникаций и систем инженерно-технического обеспечения.
Расход инъекционной смеси может быть уточнён в процессе производства работ в зависимости от фактического процента пустот.
Технологическая последовательность усиления фундамент-грунт:
- 1 этап:
- пробуривание скважин ∅ 102 мм под определенным углом на необходимую глубину;
- 2 этап:
- установка в скважину трубу-кондуктор ∅ 89 мм;
- заполнение затрубного пространства и полости трубы твердеющим раствором;
- выстойка на 2-3 суток.
- 3 этап:
- разбуривание вновь цементного камня в пределах трубы;
- пробуривание скважины ∅ 62 мм через трубу-кондуктор в теле фундамента до от метки, на 500 мм ниже подошвы фундамента;
- 4 этап:
- установка в скважине гидравлического пакера с манометром.
- 5 этап:
- цементация тела фундамента и контакт "фундамент-грунт" под давлением 0,2 Мпа до получения отказа;
- выстойка не менее 2-х суток.
- 6 этап:
- закачавание твердеющего раствора до излива из трубы
- выстойка не менее 2-х суток.
- 7 этап:
- срезка трубы-кондуктора и зачистка устья скважины.
