Подготовительные работы включают в себя монтаж бурового оборудования и оборудования для приготовления и подачи цементно-известкового раствора к месту нагнетания.
Местоположение площадки размещения растворного узла и вспомогательного оборудования определяется совместно с заказчиком.
Заказчик обеспечивает подключение электроэнергии, освещение зоны производства работ, подключение к водопроводу.
В процессе подготовительных работ устанавливаются металлические кондукторы для предотвращения выхода нагнетаемого впоследствии цементно-известкового раствора в бутовый фундамент, выполняется прокладка разводящих технологических трубопроводов, выполняется монтаж временного ограждения зон производства работ, установка предупредительных знаков. Соединение инъекционного тампона с технологическими трубопроводами осуществляется с помощью быстроразъемных соединений.
Промывка инъекционного оборудования производится в специально отведенные места на строительной площадке, далее строительный мусор вывозится в строительных контейнерах.
Цель работ – минимизация деформации здания, которые могут возникнуть как в процессе реконструкции, так и в дальнейшем использовании здания.
Расположение скважин должно быть учтено по месту производства работ в зависимости от фактического расположения подземных коммуникаций службой эксплуатации здания или представителем Заказчика.
Для структурного усиления ленточного фундамента предусматривается производство работ по цементации бутовой кладки фундамента.
Производство цементационных работ производит к заполнению открытых полостей в теле фундамента и возможных пустот на участке фундамент - грунт. Заполнение пустот цементно-известковым раствором, совместимым с материалом кладки, с последующим формированием цементного камня позволяет повысить жесткость и несущую способность фундамента.

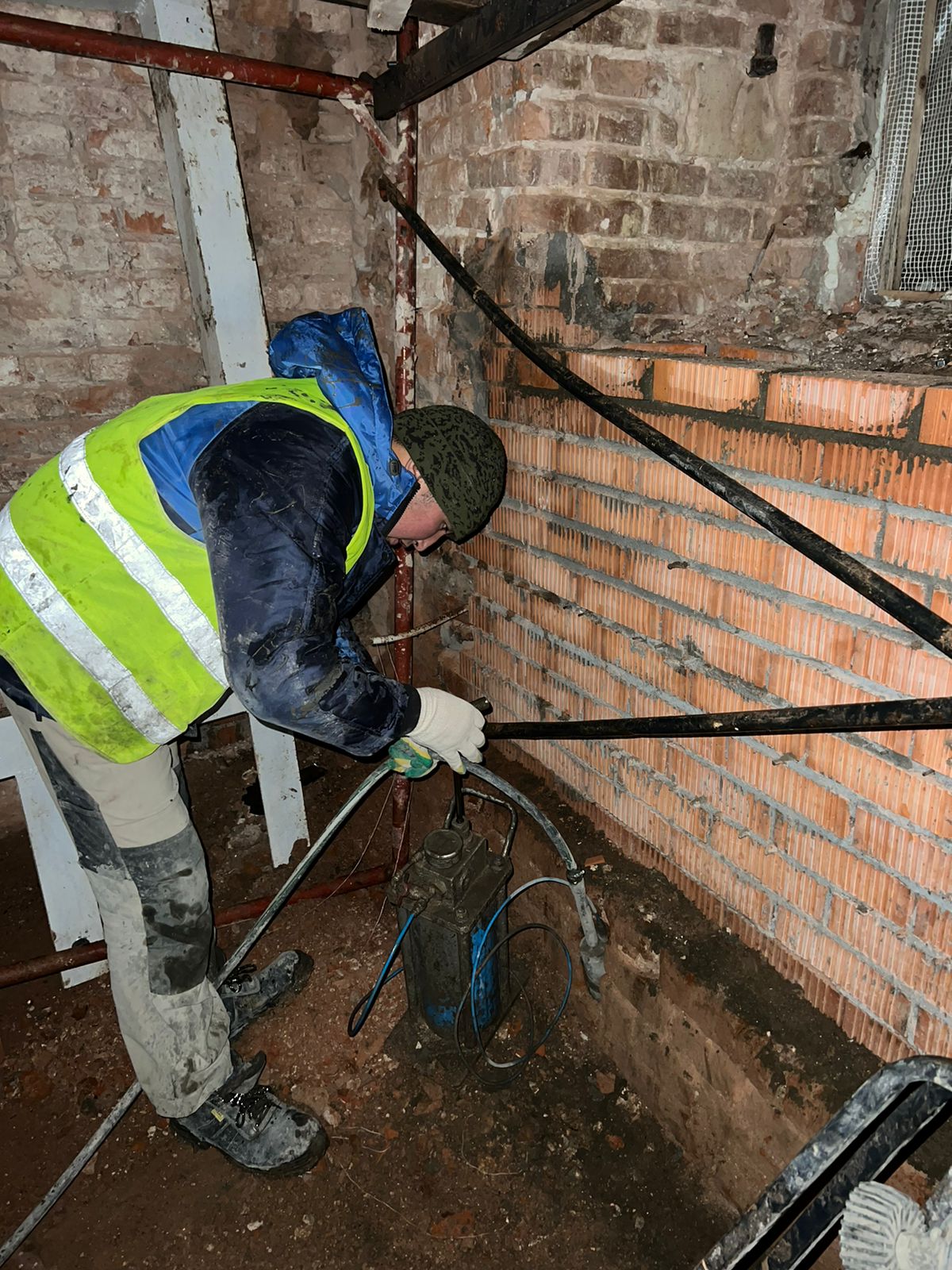

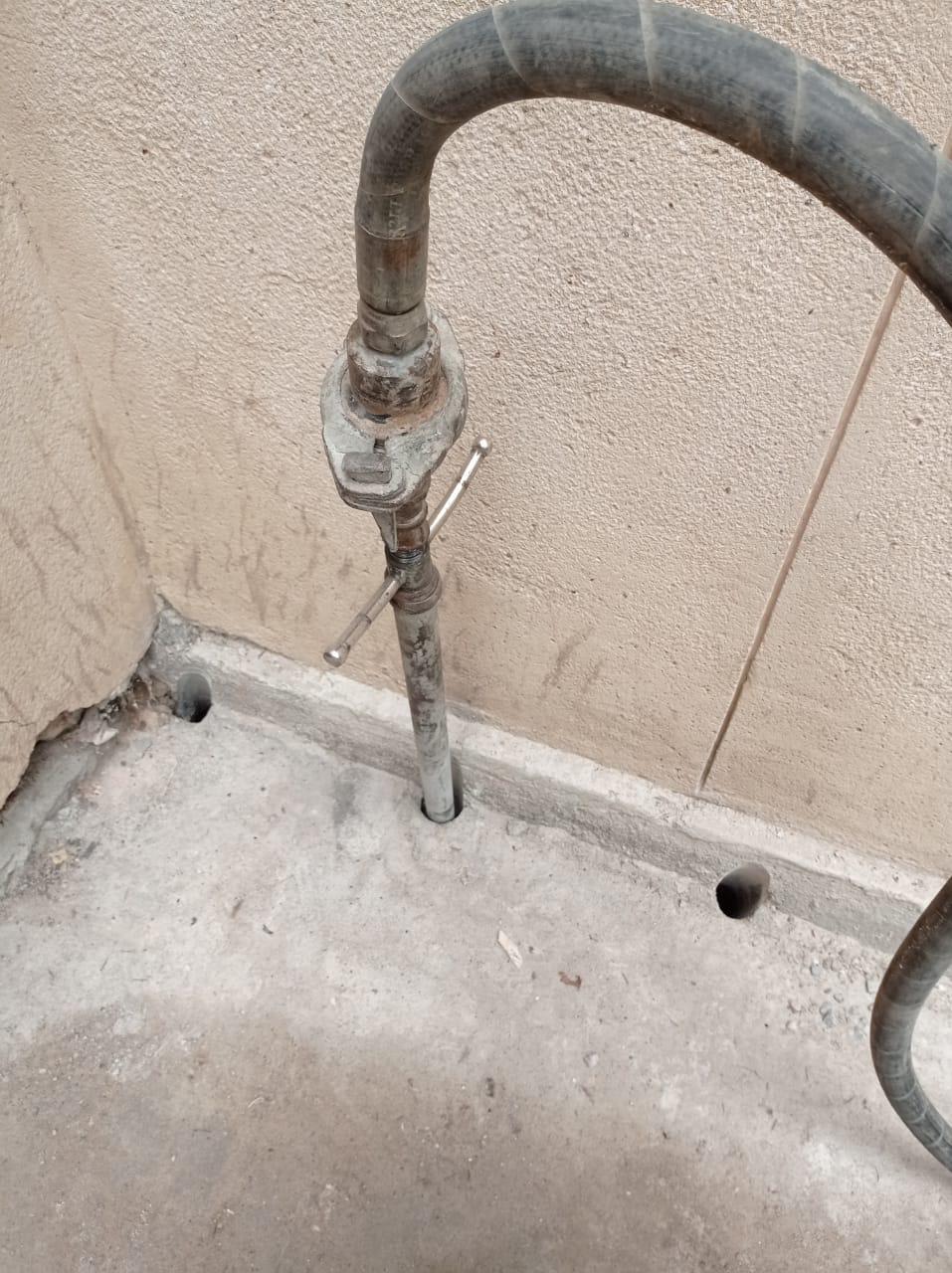

Цементация фундамента производится путем нагнетания инъекционного раствора через нагнетатель-тампон, установленный в кондуктор в предварительно пробуренные скважины.

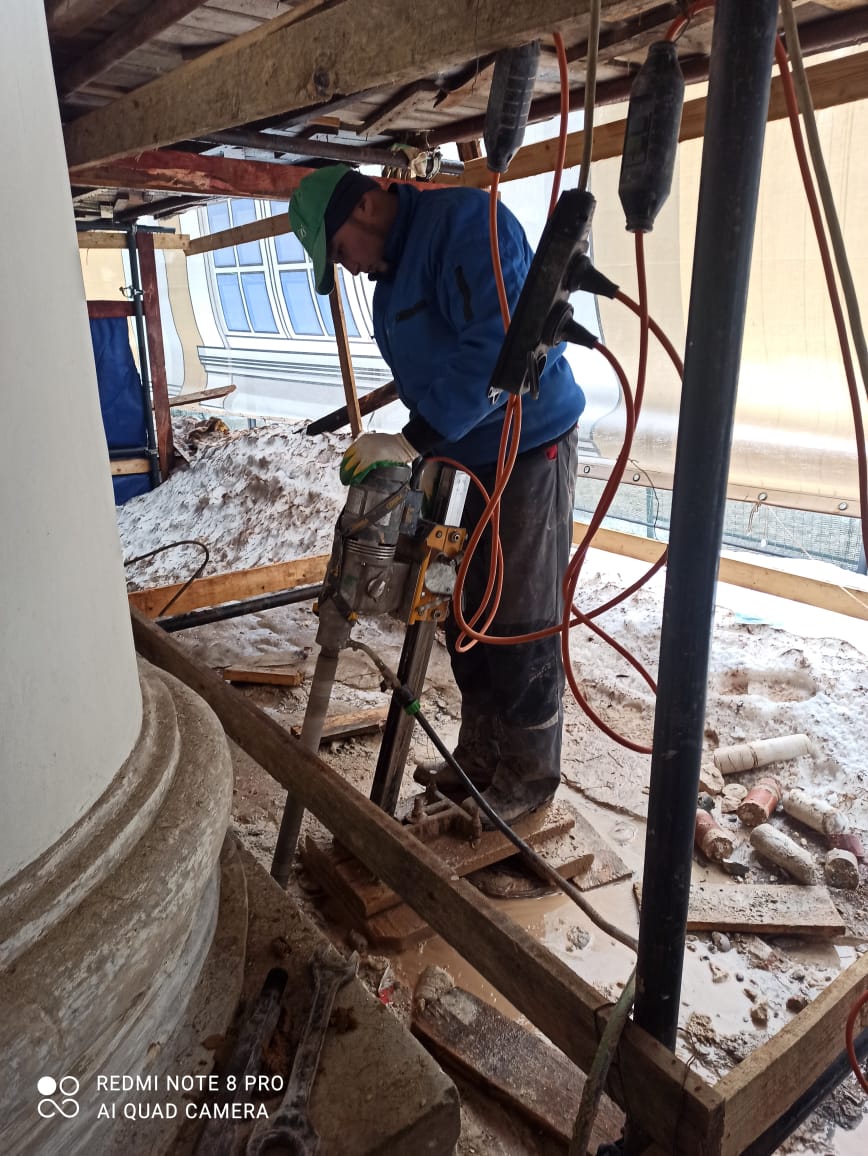

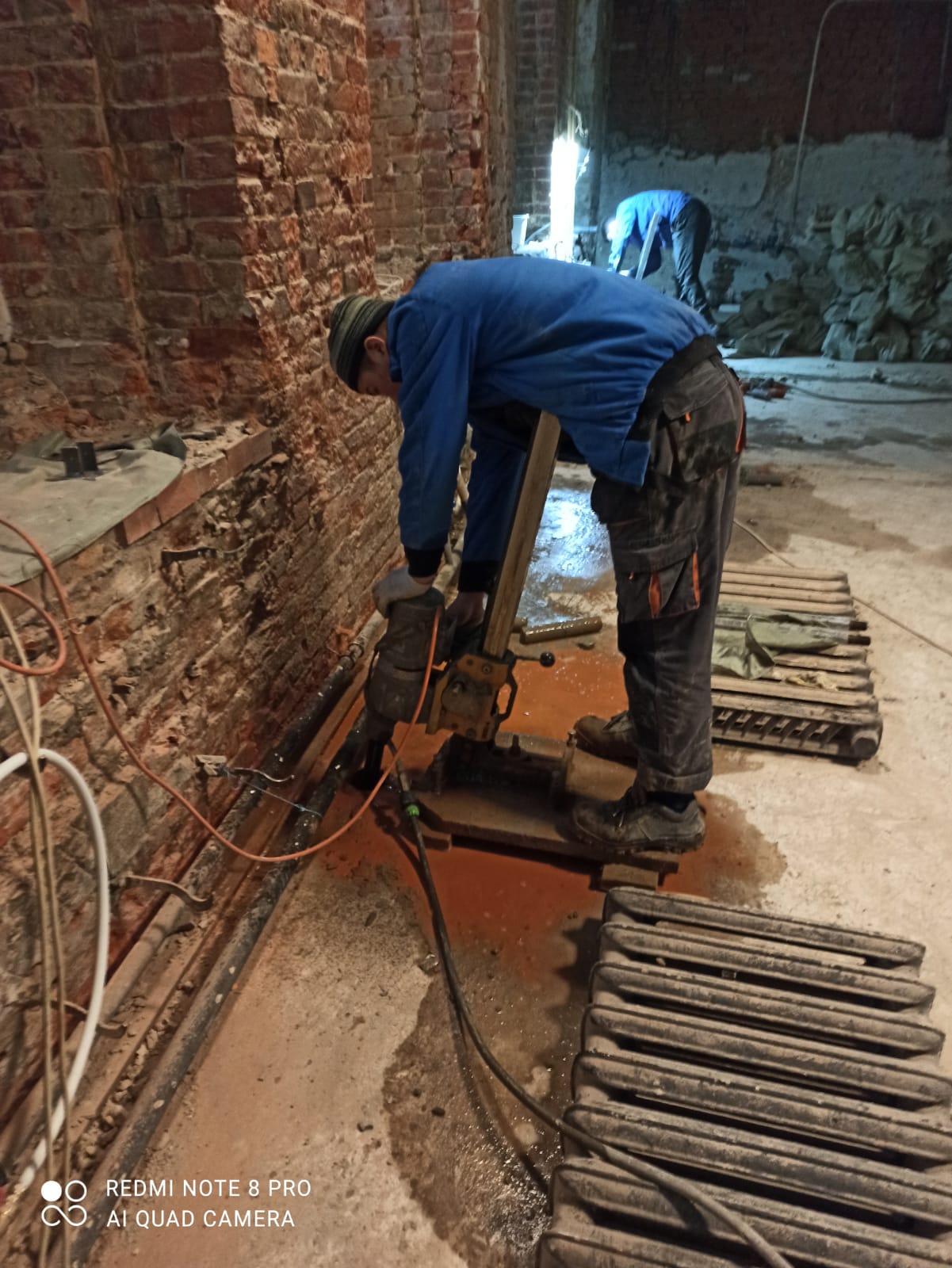

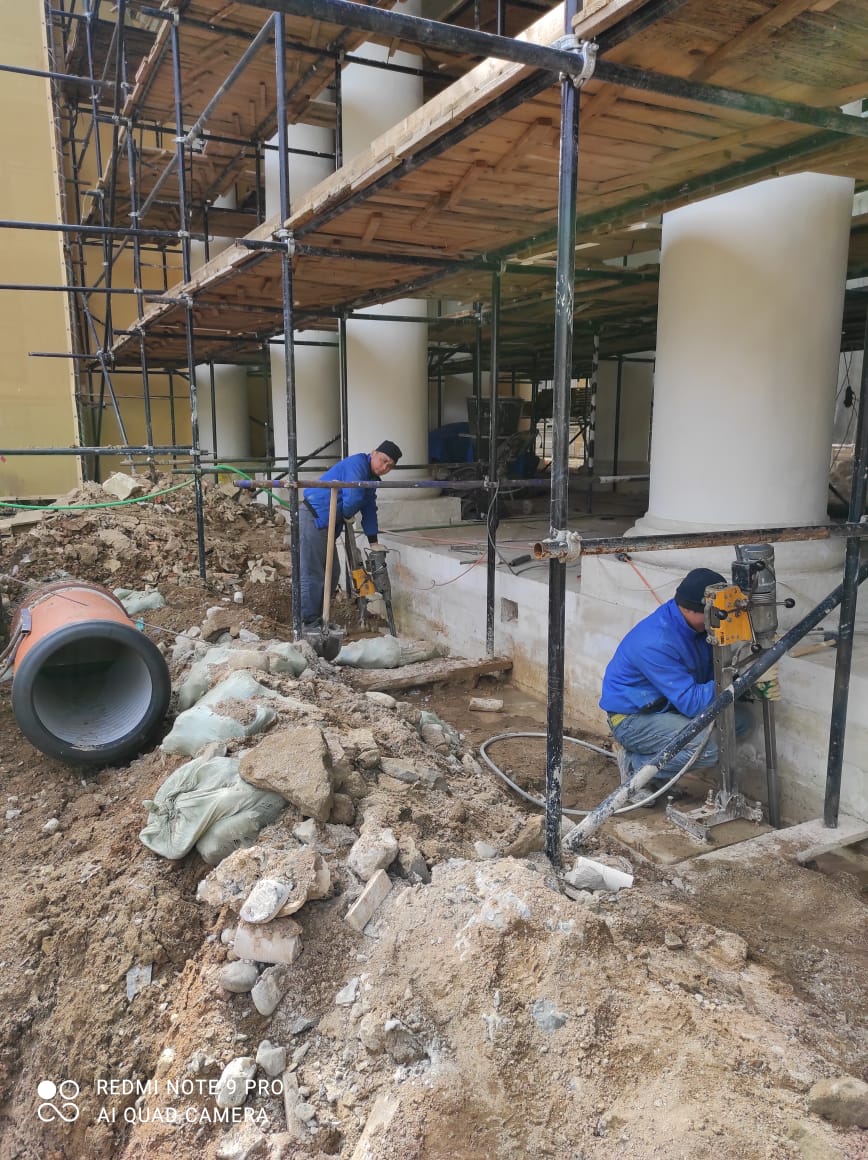

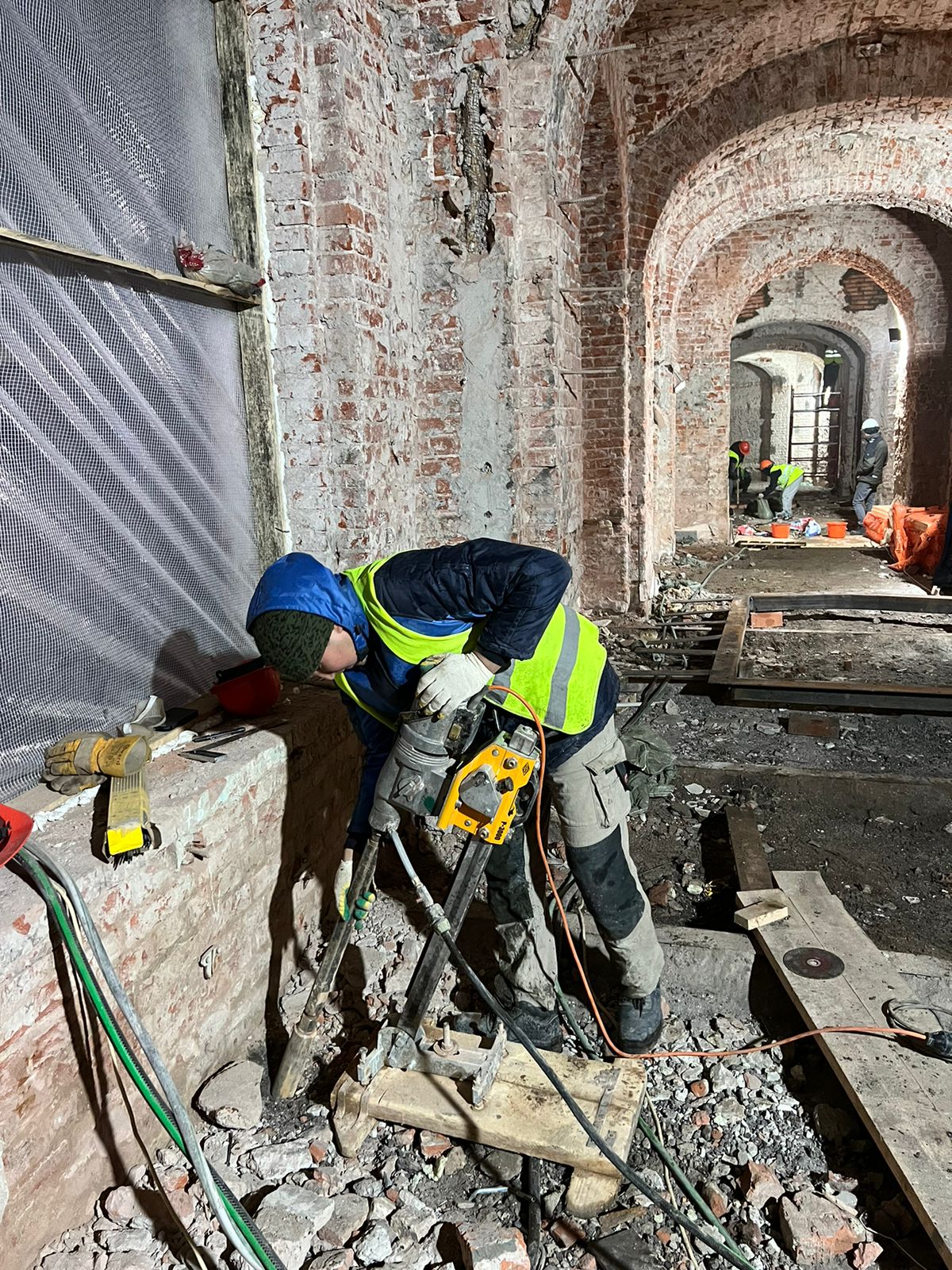

Работы производятся изнутри здания, с поверхности пола и с отметки земли, бурение производится под углом и направленно в толщу стены к подошве фундамента.
Цементация ведется цементно-известковым раствором, шаг скважин 1 м, но не более 1,5 м. Цементация ведется до практического отказа в поглощении. Если скважина принимает 1 куб. м. раствора без уменьшения расхода, то она ставится на отстой. Через сутки производится перебуривание цем. камня и повторная цементация до отказа.
Работы выполняются в два этапа:

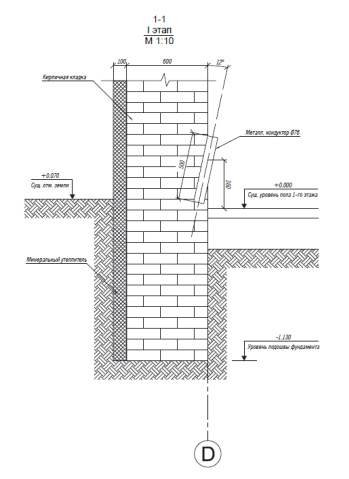

1 этап. Установка кондукторов

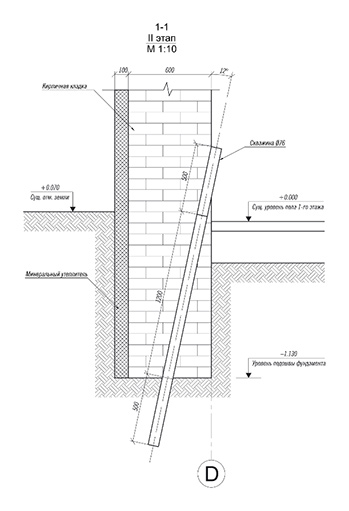

II Этап. Цементация фундаментов.

Количество скважин: 97 – инъекционные скважины.

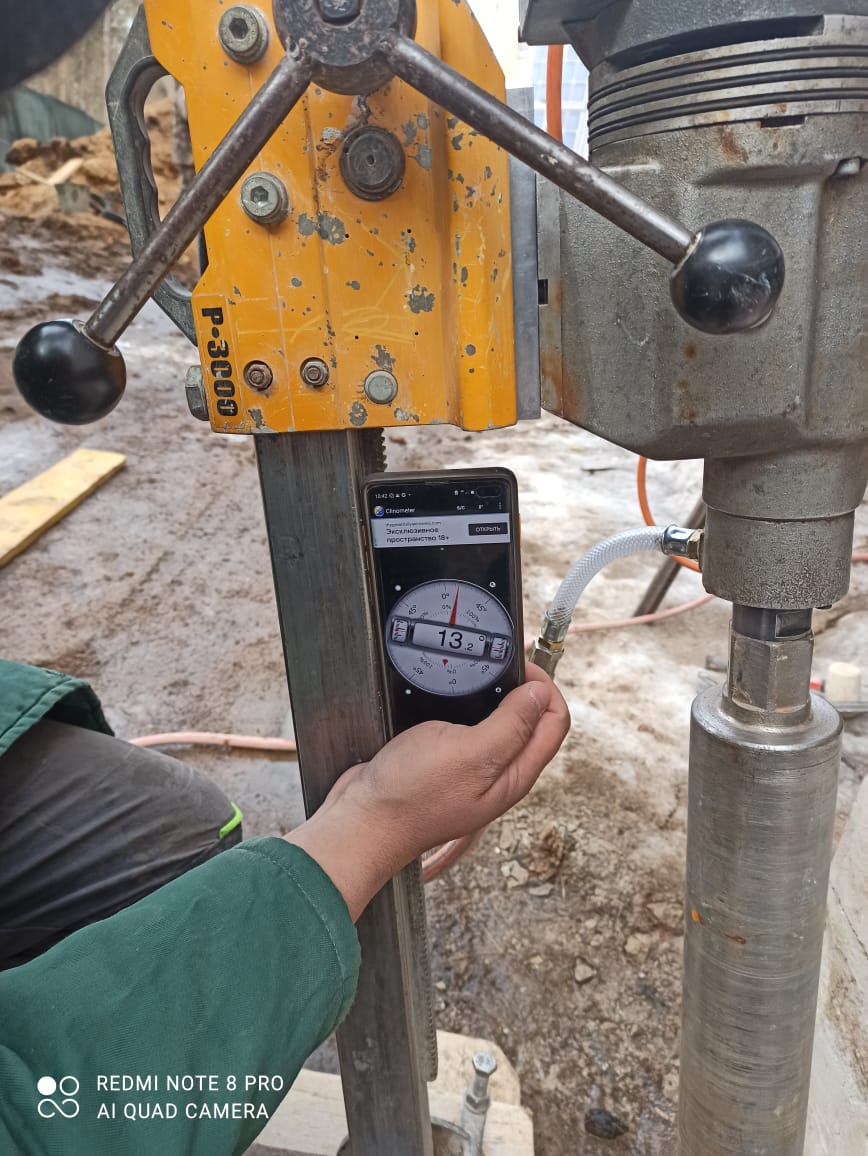

Угол наклона скважины – 12°

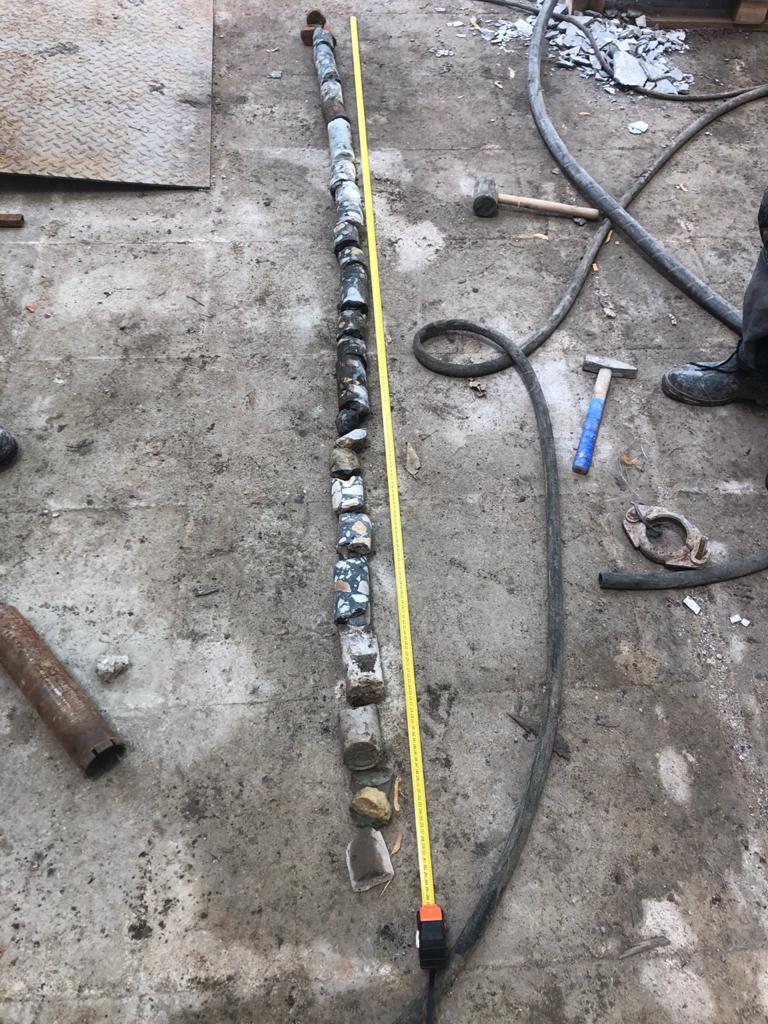

Глубина бурения 2,0 м, диаметр бурения 62 мм.
